Izgradnja 16-oddelčnega vrtca v občini Kočevje
Predmet projekta je novogradnja 16-oddelčnega vrtca v občini Kočevje, ki bo prostorsko in funkcionalno ustrezal veljavnim pravilnikom ter bo zgrajen po sodobnih principih sonaravne gradnje, namenjene sodobni predšolski pedagogiki, z vsemi spremljajočimi pomožnimi prostori (lastna kuhinja, shramba, garderobe in sanitarije za zaposlene, zbornica, pisarne za vodjo enote, ipd.). Investicija obsega še rekonstrukcijo obstoječega vrtca (rušitev objekta), rekonstrukcijo dovozne ceste s parkirišči in izvedbo ustrezne zunanje ureditve (izvedbo otroškega igrišča, gospodarskega dvorišča in parkirišča).
Konstrukcija skoraj ničenergijskega dvo-etažnega objekta (P+1N) je hibridna lesena gradnja z jeklenimi okvirji, tehnični del objekta in rezervoar za vodo pod objektom pa v armirano betonski varianti. Objekt ima 3.786,60m2 bruto površine (z otroškim igriščem v nadstropju terase pa 5.025,90m2) od tega je čistih igralnih površin 1.551,20 m2 ter pripadajočih 5.326,55 m2 zunanjih površin. Objekt je
K projektu Izgradnja 16-oddelčnega vrtca je Občina pristopila v letu 2015 in skupaj z Vrtcem Kočevje opredelila prostorske potrebe in poiskala primerno umestitev objekta v prostor. Projektna naloga kot osnova za vse nadaljnje korake projekta je bila izdelana v letu 2017 in je bila podlaga za projektni natečaj za izbiro najprimernejše rešitve, ki je bil izveden leta 2018. V sodelovanju z Zbornico za arhitekturo in prostor Slovenija je Občina Kočevje kot članica natečajne komisije izbrala dve najprimernejši rešitvi, ki sta bili predmet pogajanj v postopku javno-zasebnega partnerstva. Postopek se je zaključil leta 2019, zasebni partner pa ni bil izbran. Na podlagi interne ocenjevalne komisije je bila izbrana natečajna rešitev arhitekturnega biroja SVET VMES, d. o. o., Ljubljana, ki je bila predmet nadaljnjega postopka znotraj projekta. Oktobra 2020 je občina pristopil k javnemu naročilu za izbiro izvajalca gradnje. Podpis pogodbe z izvajalcem podjetjem CGP je bil februarja 2021, mesec dni pozneje pa so se na lokaciji začela gradbena dela. Gradnja je potekala fazno; v prvi fazi je vključevala ureditev dostopne ceste in v drugi izgradnjo objekta, v tretji fazi pa je sledila ureditev zunanje okolice in igrišča. Tehnični pregled prve in druge faze je bil opravljen konec julija 2022, objekt pa uporabniku predan konec avgusta. Celovita ureditev zunanje okolice bo zaključena v oktobru 2022.
Časovnica:
Avgust 2020: pridobljeno gradbeno dovoljenje in priprava razpisne dokumentacije za izvedbo javnega naročila
Oktober 2020: objava javnega naročila za izgradnjo
Januar 2021: objava javnega naročila za storitve nadzora
Februar 2021: podpis pogodbe z izvajalci gradnje in nadzora

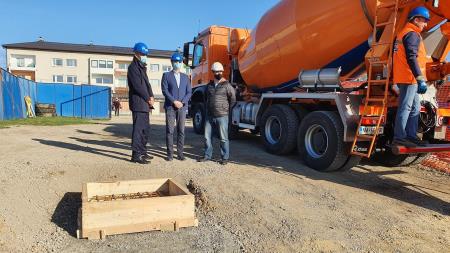

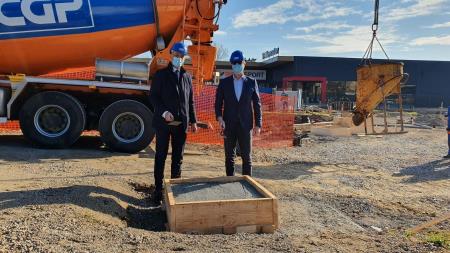

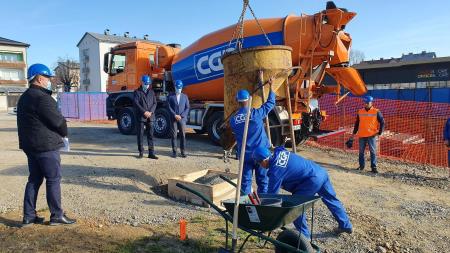

Marec 2021: začetek gradbenih del

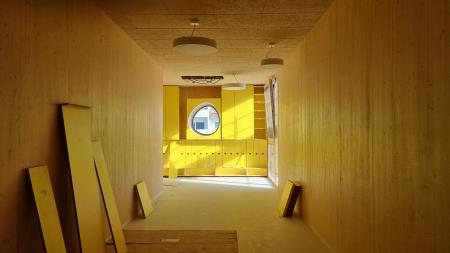

Julij 2022: tehnični pregled prve in druge faze

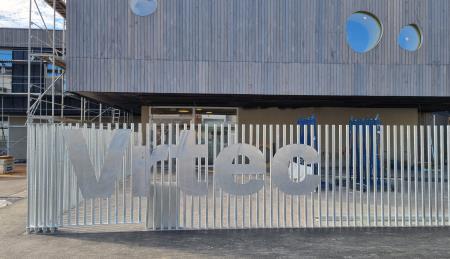

1. september 2022: začetek delovanja (prihod otrok)

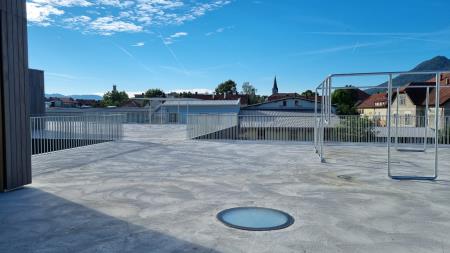

Oktober 2022: zaključek urejanja zunanjih površin (igrišča)
